南控项目 | 48米高空吊装,看南控如何啃下这块硬骨头

2025.06.16

南控项目 | 48米高空吊装,看南控如何啃下这块硬骨头

    电子制造行业对电力供应的稳定性和可靠性要求极高,而光伏电站所提供的清洁、稳定的能源,能够确保生产设备的不间断运行,减少因电力供应问题导致的生产中断风险,提高生产效率。

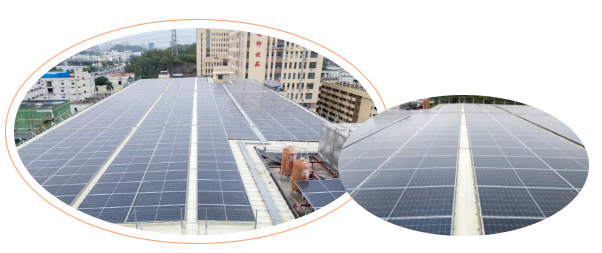

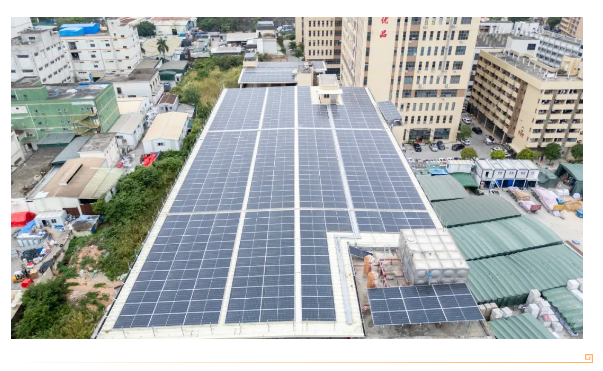

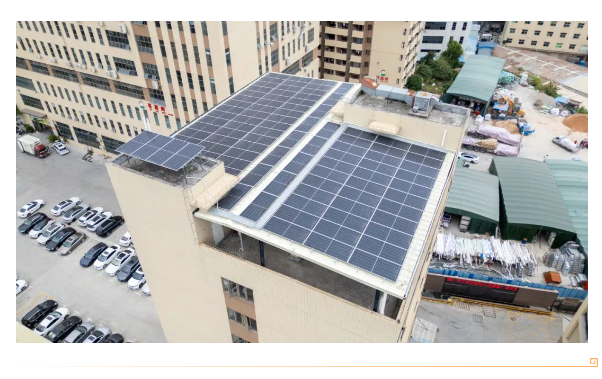

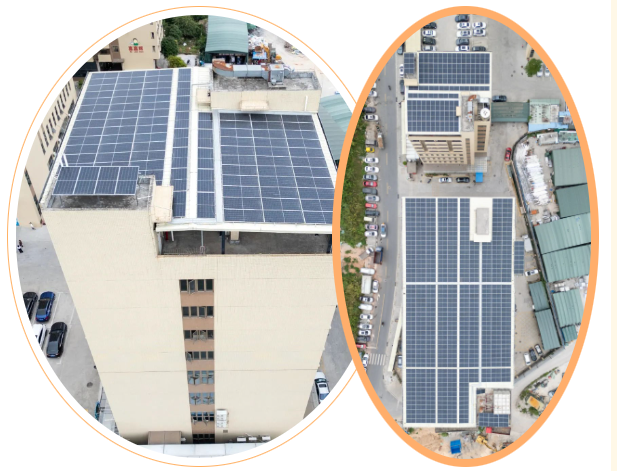

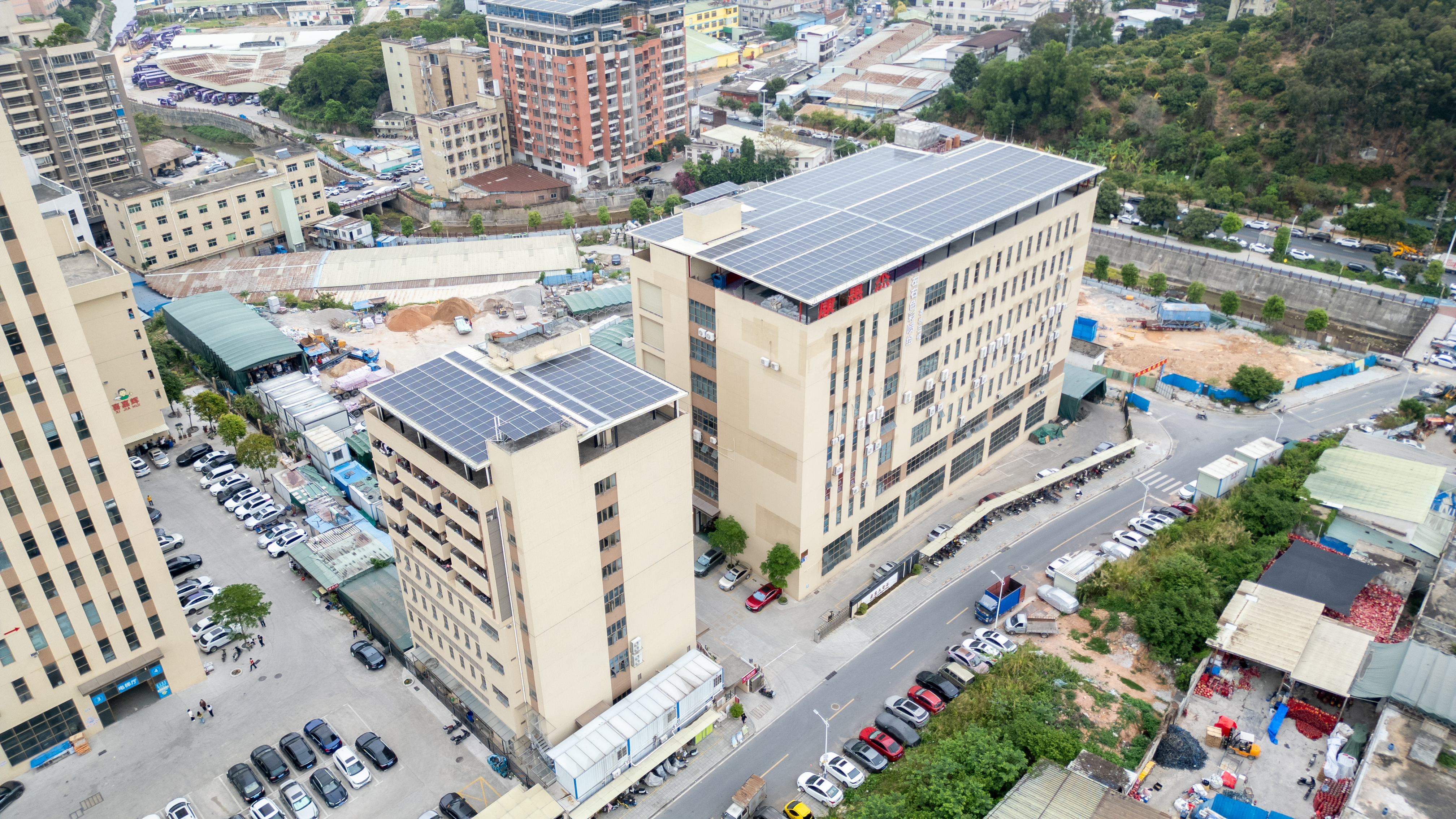

   这座光伏电站位于广东,装机容量为 338kW,年发电量约为35万度,项目应用了500多块单晶硅光伏组件,每年节省电费预估高达31万元。

本项目厂房楼顶标高约为 48m,由于现场条件限制,需采用 110T 吊车进行物料的吊运。然而,110T 吊车占位面积较大,且组件需要在地面分散后进行吊装,所需作业面较大。但厂房内部道路狭窄,无法满足吊车的作业需求。

  面对这一棘手问题,南控团队并未退缩。经过反复商讨及严谨研究,最终确定临时封闭市政道路,利用厂区道路作为临时通行道路的吊装方案。在执行过程中,此方案涉及多方协调,困难重重,耗费了大量时间,但团队凭借坚定的决心和高效的沟通,确保了吊装工作的顺利进行。

为最大程度节约业主的投资成本,项目决定进行电缆利旧。这就需要利用停电并柜的时间进行电缆的改接工作。然而,电房作业空间较小,且厂房允许的停电作业时间仅有 4 个小时。

在时间紧迫、空间有限的双重压力下,南控团队提前进行详细的方案准备,并在施工过程中紧密配合。每一个环节都经过精心安排,每一项操作都严格按照预定方案执行。

    最终,在允许的停电时间内高质量地完成了电缆改接、绝缘试验、并柜等重要工作,出色地完成了停电并柜任务,为项目节省了成本,也为后续的高效运营奠定了基础。

 本次项目,南控凭借精心的设计、高效的施工以及团队面对难题时的智慧与坚韧,不仅为企业提供了可靠的绿色能源支持,更彰显了在可持续发展道路上的积极探索与坚定决心 。
