南控项目 | 吊装难、空间紧?特殊厂区的建设智慧

2025.06.16

南控项目 | 吊装难、空间紧?特殊厂区的建设智慧

      面对日益严峻的成本压力与环保要求,某不锈钢制造企业通过安装棚上棚光伏电站,以其创新设计与精细化管理,为企业开辟出降本增效的新路径。

     这座光伏电站位于广东,装机容量为 1423kW,年发电量约为148万度,项目应用了2400多块单晶硅光伏组件,每年节省电费预估高达133万元。

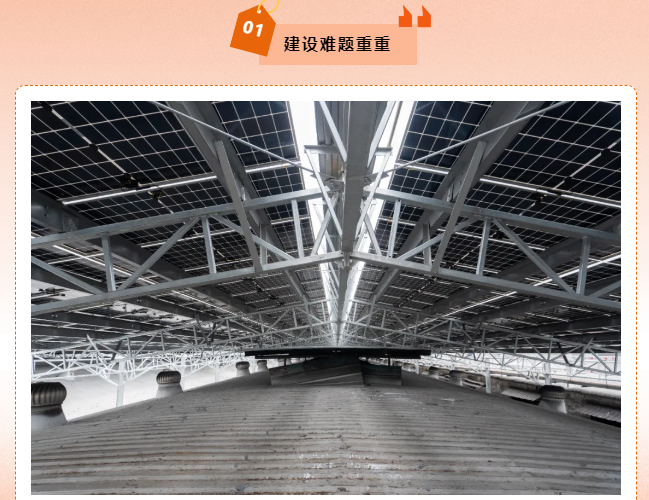

     由于厂房布局,厂区用于堆放材料的空间十分有限,吊装位置也相当紧张。周边厂区货车频繁进出,使得吊装位置变得更加有限,而且每次吊装都需要与周边厂区协调吊装时间,每天只能在早上固定时间进行吊装作业。

     同时,厂区钢结构立柱安装涉及高空作业,焊接时易出现火花掉落材料区的情况。尤其是A厂房位置,存在退火炉和易燃气体堆放区,这进一步增加了焊接的难度。

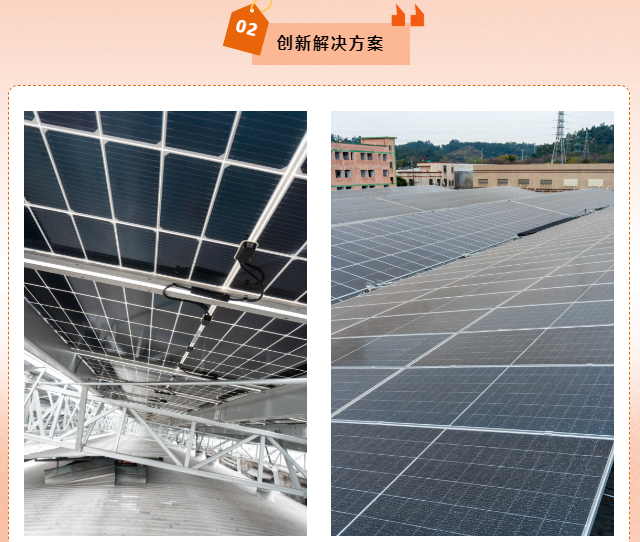

     针对这些特殊的厂区情况,项目建设过程中采取了一系列严谨且有效的措施。在A区厂房位置,使用厂区吊机,施工人员站在检修平台上进行焊接作业。为了防止焊接火花落到材料区,严格要求使用上下两层防火布,并配备了灭火器以确保用火安全。

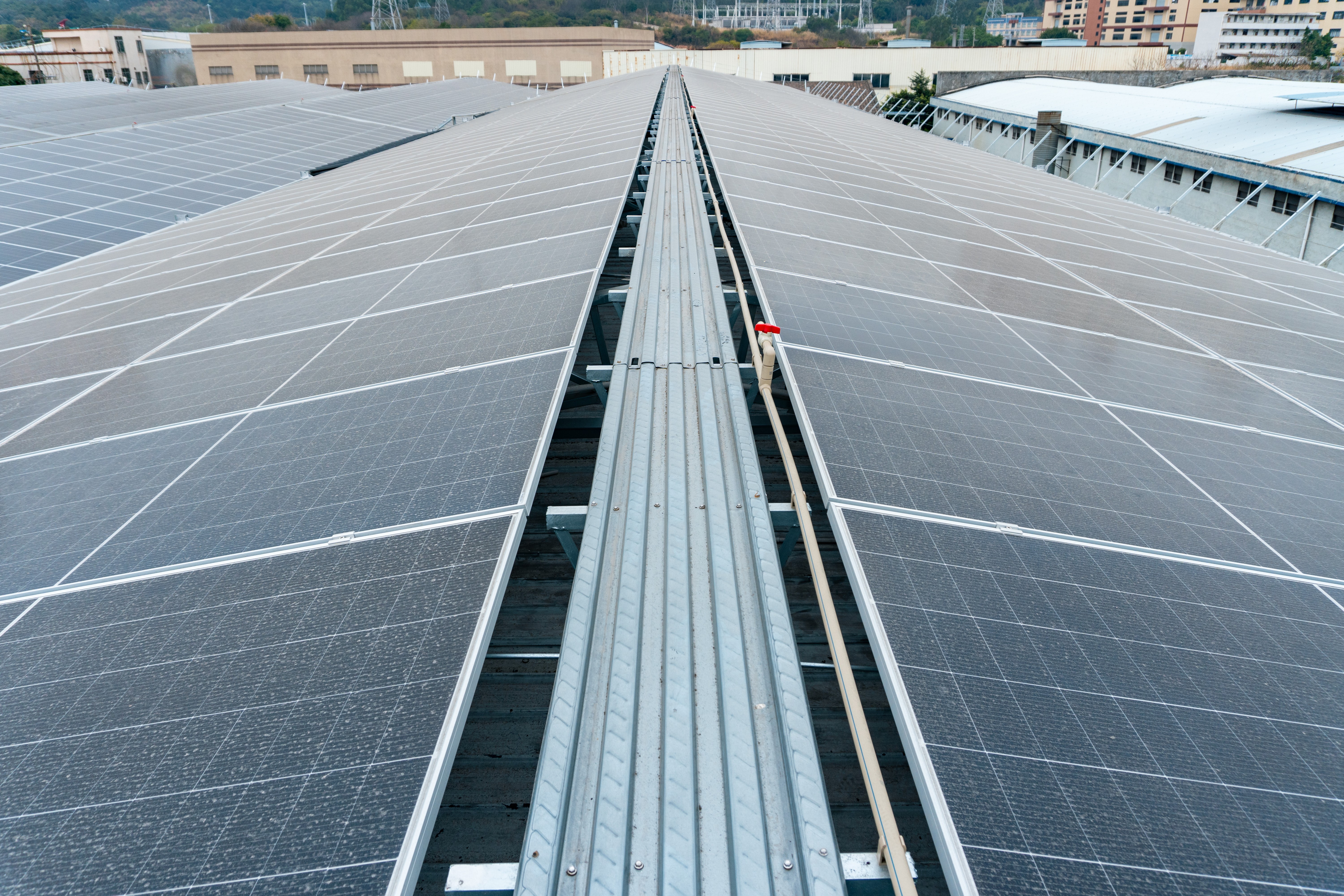

     在组件吊装环节,制作了专门的板车,光伏组件利用运维通道被运输到指定地方进行安装。在光伏组件的运输和安装过程中,施工团队精心规划每一个步骤,确保在有限的条件下高效、安全地完成任务。

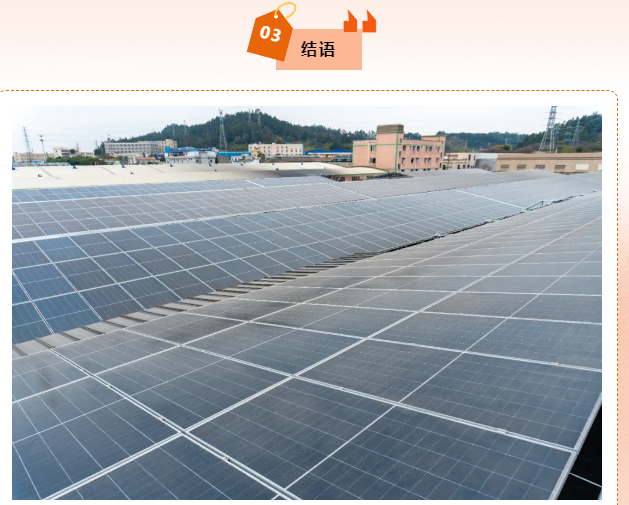

      这座电站不仅有效利用了厂区空间,同时,项目建设过程中充分考虑各种特殊情况和难题,并采取针对性的解决措施。展望未来,南控专业团队将继续秉持这种科学严谨、创新务实的精神,不断探索和优化光伏电站在各类复杂环境下的建设与运营模式。
