近日,南控为某自动化机械制造企业打造的光伏电站正式并网,这将为制造业迈向低碳转型点亮希望之光,奏响清洁能源与智能制造的双重变奏。
这座光伏电站位于广东,装机容量为1889kW,年发电量约为197万度,项目应用了3000多块光伏组件,每年节省电费预估高达177万元。

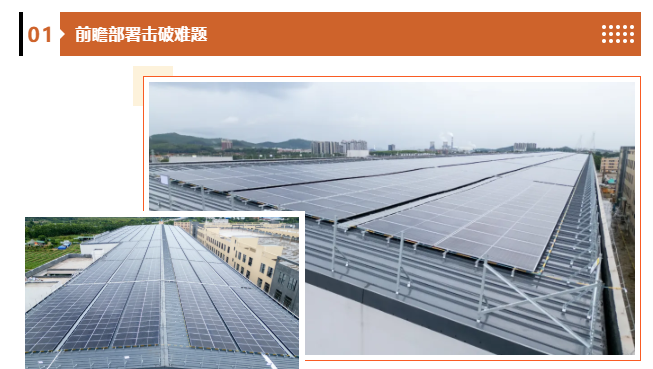

项目进场时,业主厂房主体建设尚未完成,电房也未实现通电,导致常规供电流程难以推进。面对这一特殊情况,南控主动与供电部门提前沟通,将供电申请所需的全部资料准备齐全,为后续流程做好充分铺垫。
同时,团队合理安排施工节奏,在屋顶同步开展直流部分安装工作,确保各环节无缝衔接。待业主电房正式通电后,我们第一时间递交报装资料及审图文件,实现了供电流程的无缝对接,最终项目提前完成并网。

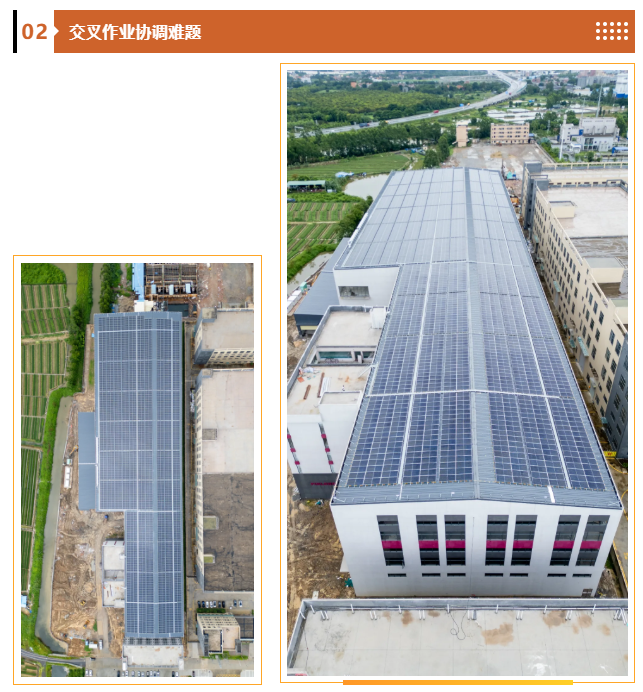

项目施工期间,厂房正处于全面建设阶段,土建施工、装修工程、路面硬化等多项作业同步进行,各类施工班组交叉作业频繁。特别是光伏材料堆放与吊装作业与其他施工工序之间存在较大空间与时间协调难度。

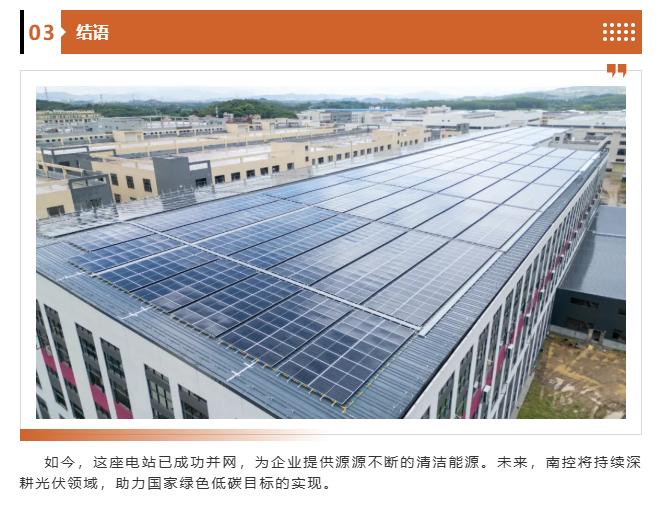

为此,南控团队与各施工班组建立每日例会制度,提前交换施工计划,明确各自作业区域和时间节点,制定详细的场地使用计划表,确保各类作业有序开展,避免了因协调不畅导致的工期延误或安全事故,保障整个项目高效、安全、有序的完成。
